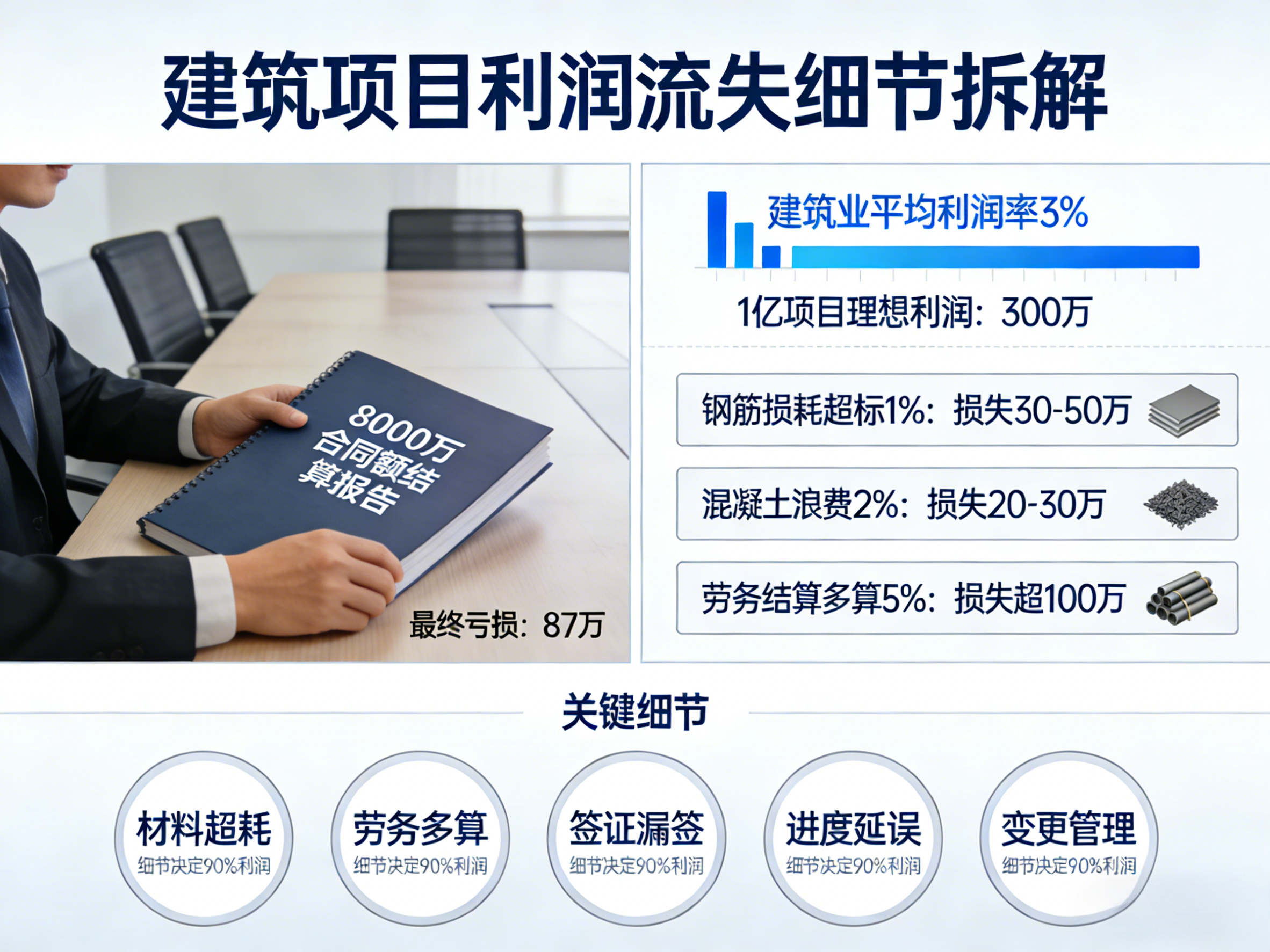

“这个项目,我们亏了。”

建筑公司项目部的会议室里,项目经理将8000万合同额的结算报告重重合上,最终87万的亏损,直接拉低了公司季度利润指标。材料超耗、劳务多算、签证漏签……这些看似不起眼的细节,成了压垮项目利润的最后一根稻草。

当下建筑业平均利润率仅3%左右,一个1亿的项目,理想利润也就300万。可现实里,钢筋损耗超标1%,就是30-50万损失;混凝土浪费2%,又没了20-30万;劳务结算多算5%,可能超100万打水漂。工程成本控制,90%靠体系,但那10%的细节,恰恰决定了90%的利润。今天就拆解5个关键细节,抓牢就能让项目利润再上一个台阶。


细节一:钢筋毫米级管控,省下1.5%

多数项目的钢筋管理还停留在粗放阶段,进场抽查、领料凭经验、废料随意堆,让本应3-5%的正常损耗率,硬生生涨到8-10%。想要改变,核心就是做好钢筋全生命周期数字化跟踪。

进场给每捆钢筋贴二维码,厂家、规格、重量全记录;劳务队领料必须扫码,精准关联楼栋、楼层和构件;用BIM模型出下料单,优化断料组合减少料头;每根废料都追溯原因和责任班组。

某高层住宅项目实测,传统管理下钢筋损耗率8.2%,数字化管理后降至4.7%,8000吨用钢量、每吨5000元的成本,单这一项就节约了140万元。


细节二:混凝土方量精算,省下2%

混凝土结算是很多项目的成本黑洞,小票、图纸、实际、结算四个方量数对不上,超方、扯皮成了常态。想要管好混凝土成本,这几个控制点一定要抓牢。

罐车司机手机拍照实时上传小票,系统自动识别方量、车号和时间;每车混凝土指定浇筑部位,系统自动累计用量;基于BIM模型计算各部位理论用量,当实际用量超理论量5%,系统立即预警。

某市政桥梁项目实践证明,传统方式混凝土超方率平均6.8%,精细管理后控制在1.5%以内,10万方的混凝土总量、600元/方的单价,直接节约成本318万元。


细节三:劳务工日透明化,省下3%

劳务成本占工程总成本的20-30%,却是最易出问题的环节,点工变包工、虚报工日、重复计工等情况屡见不鲜,想要破局,靠这三把钥匙就够了。

工人进出场刷脸考勤,工日系统自动统计;每日工作内容、工程量和单价,手机线上派单留痕;依托现场照片、GPS定位,自动确认工程完成量;最后系统根据考勤、工单和进度,自动生成结算单,全程无需人工手动核算。

某装修项目对比可见,手工结算让劳务成本超预算12%,数字化管理后成本控制在预算99.5%,1500万的劳务预算,直接省下180万元。


细节四:变更签证零遗漏,省下2.5%

在工程圈里,“变更签证,签了是钱,不签是泪”是公认的道理,可很多项目要么漏签变更,要么签完的签证被拖黄,最后结算时追悔莫及。究其根本,还是签证流程不规范、证据留存不完整。

用数字化方式就能彻底解决:现场发现变更,手机拍照立即发起流程;设计、成本、监理、业主在线协同审批,流程自动流转;变更前后的照片、图纸、费用计算,全过程留痕形成完整证据链;所有生效变更自动归集,直接进入结算清单。

某EPC项目曾因传统管理,变更签证漏签率15%,平均追回率仅30%,系统管理后实现变更100%线上留痕、结算0遗漏,800万的变更总额,成功挽回84万元损失。


细节五:机械台班零闲置,省下1%

塔吊干两天歇三天、挖掘机等活比干活时间长、泵车排队等浇筑,设备利用率不足60%是行业常态,每天的闲置都是真金白银的浪费,精细化管理要走好这四步。

关键设备安装物联网传感器,实现运行状态在线可视;系统根据进度计划,智能生成设备使用计划并调度;设备连续闲置超阈值,系统自动提醒调度人员;按月分析每台设备利用率,持续优化调配策略。

某大型场馆项目优化前,设备综合利用率58%,月均闲置成本15万,智能调度后利用率提升至78%,月均闲置成本降至5万,20个月的工期,累计节约成本200万元。


工程成本控制抓牢这5个细节,轻松省下10%


这5个细节看似操作简单,却少有项目能真正落地,根源在于传统工程管理的三个致命缺陷:①数据靠人工记录,误差和遗漏在所难免;②各方信息不透明,成本控制变成零和博弈;③决策凭个人经验,难免出现盲区和误判。


工程成本控制抓牢这5个细节,轻松省下10%


而数字化,正是工程成本控制的唯一出路。这并非简单买一套软件,而是全新的成本控制逻辑:①从“干了再算”的事后核算,变成“算了再干”的事前控制;②从“差不多就行”的模糊管理,变成“差一点都不行”的毫米级管控;③从“人管人”的主观约束,变成“数管人”的客观监督,让人为因素降到最低。

不妨扪心自问:项目里的钢筋,每一吨都知道去向吗?混凝土的每一方,都能说清使用部位吗?每一个劳务工日,都有照片、定位和验收佐证吗?

如果答案都是否定的,那你的项目至少有10%的成本正在悄悄流失。这10%,可能是一个项目的全部利润,是企业的生存底线,更是一线建设者的切身收益。工程成本控制,控的从来不是冰冷的数字,而是规范的管理;省的也不只是眼前的资金,更是企业长远的未来。


工程成本控制抓牢这5个细节,轻松省下10%


工程成本控制抓牢这5个细节,轻松省下10%

0

0

免责声明:凡本站注明 “来自:XXX(非计支宝)”的新闻稿件和图片作品,系本站转载自其它媒体,转载目的在于信息传递,并不代表本站赞同其观点和对其真实性负责。
微信咨询
微信咨询
在线咨询
在线咨询
咨询热线
咨询热线
在线咨询
立即咨询
顶部
